全球首座專供台積電風場,沃旭能源920MW離岸風場第一支風機併聯發電

(圖片來源:沃旭能源)

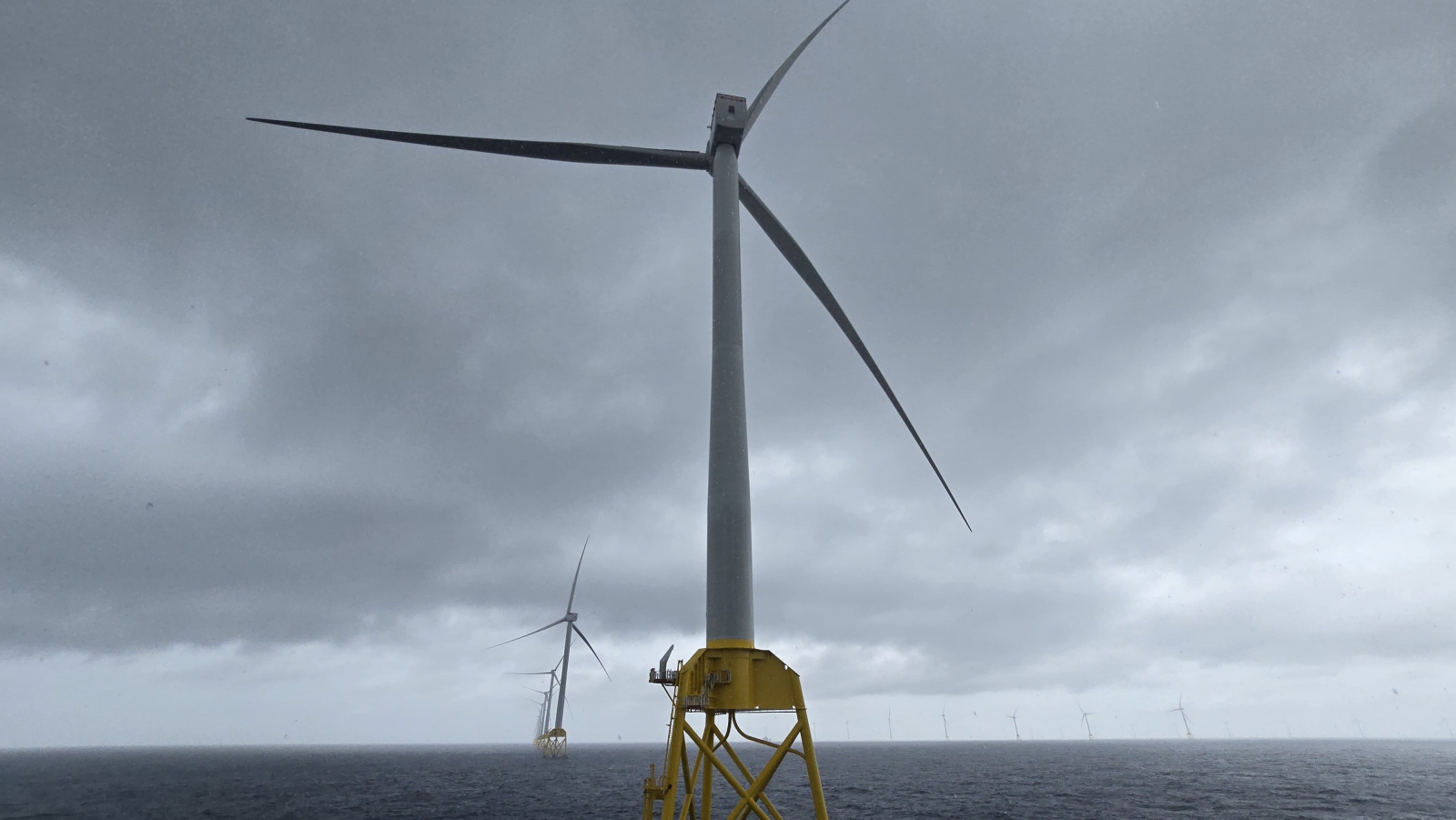

沃旭能源大彰化西南第二階段及西北離岸風場首座風機併聯發電。(圖片來源:沃旭能源)

台積電專屬離岸風電專案寫下新進度。沃旭能源今(23日)宣布,裝置容量達920MW(千瓩)的大彰化西南第二階段及西北離岸風場首座風機,已成功併聯台電電網並開始發電,完成該風場商轉的重要里程碑。未來該風場所產綠電將全數供應台積電,支撐其永續製造目標。

920MW風場首部風機併網,將全數供電台積電

沃旭台灣董事長汪欣潔表示,這座總裝置容量920MW的風場所產出的綠電,將透過為期20年的企業購電合約供應給台積電,協助企業客戶實現氣候行動與永續承諾。

大彰化西南第二階段及西北風場位於彰化縣外海約35至60公里處,共設置66座西門子歌美颯14-236 DD型14MW風力機組,在920MW風場全面完工商轉後,將提供大量潔淨電力給企業客戶,落實台灣離岸風電建置目標。

自今年4月安裝首座水下基礎以來,3個月即達成首座風機成功併網發電。沃旭能源大彰化離岸風場執行長傑拉姆(Jayaram Naidu)表示,儘管全球風電產業仍面臨諸多挑戰,但仍持續與供應商和承包商緊密合作,確保專案如期推進。未來也將逐步安全完成風場建置、陸續啟用更多風機,並穩步邁向風場全面商轉的目標。

圖片來源:沃旭能源

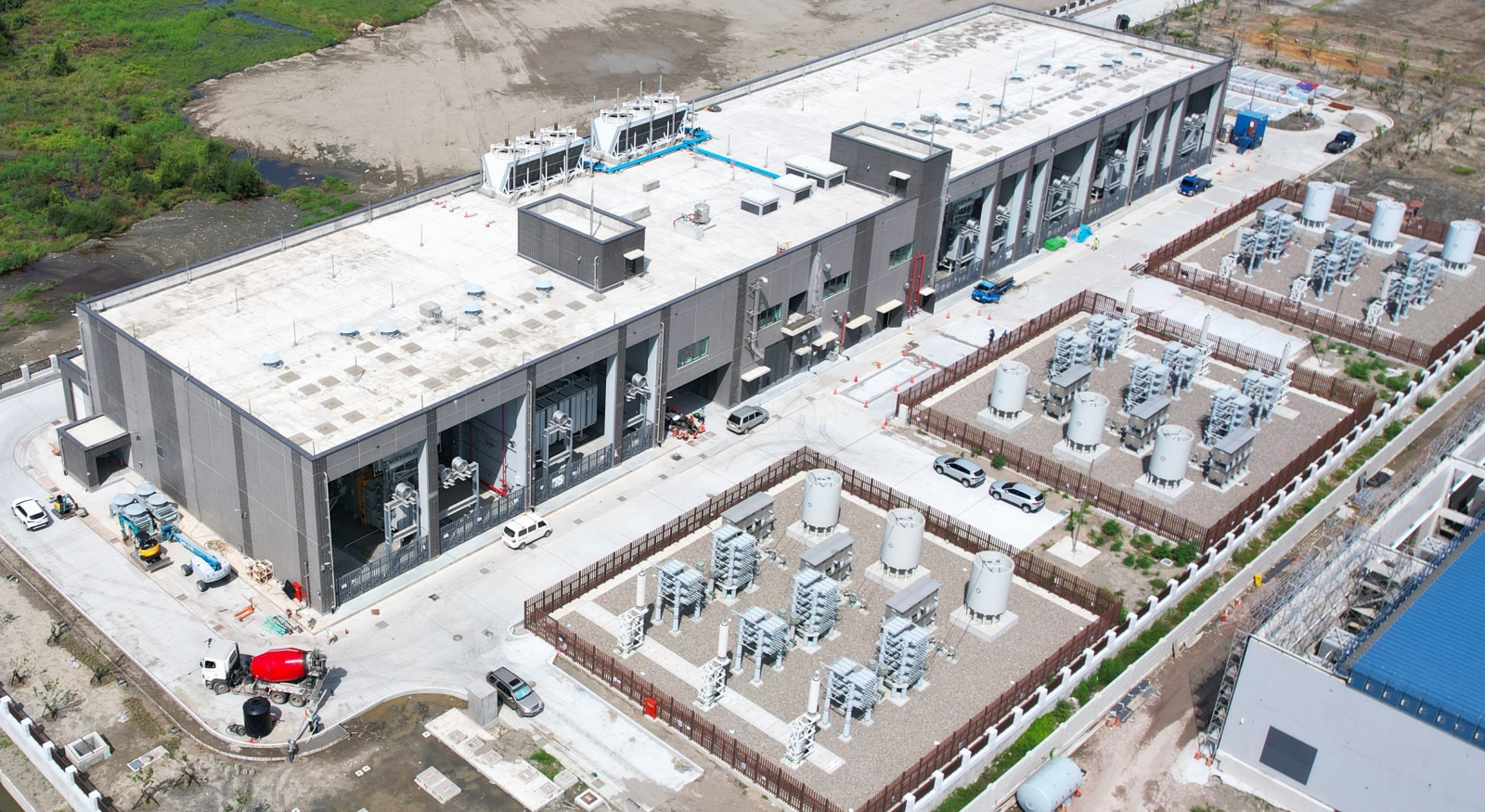

大彰化西南第二階段及西北離岸風場兩座陸上變電站及一座海上變電站皆已通電啟用。(圖片來源:沃旭能源)

待全數完工併網,沃旭在台裝置量將達1.82GW

沃旭能源表示,自2023年3月做出最終投資決定以來,風場進展順利,已全數安裝66座管架式負壓沉箱水下基礎,風機安裝數量達32座,2座陸上變電站及1座海上變電站皆已通電啟用,海纜鋪設工程也按進度順利建置中。

除此之外,大彰化西南第二階段及西北離岸風場也是台灣首座採用無須打樁的管架式負壓沉箱水下基礎技術的風場,在施工過程中幾乎不會產生噪音,風場除役時可完整移除,最大限度減少對海洋生態的潛在影響。

沃旭能源900MW大彰化東南及西南第一階段離岸風場在去年4月完工營運,待此座風場全數機組完工併網,沃旭在台灣離岸風電的總裝置量將達1.82GW(百萬瓩),每年綠電可約為200萬台灣家戶年用電量。
