環境部今召開環境影響評估審查委員會第28次會議,審查「協和發電廠更新改建計畫環境影響評估報告書初稿」。(圖片來源:台電)
基隆協和電廠更新改建計畫(燃油改燃氣)牽動台灣北東電網供電穩定,環境部環評大會今(26日)審查「協和發電廠更新改建計畫環境影響評估報告」(四接),會議剛開始正反雙方即展開激烈衝突。

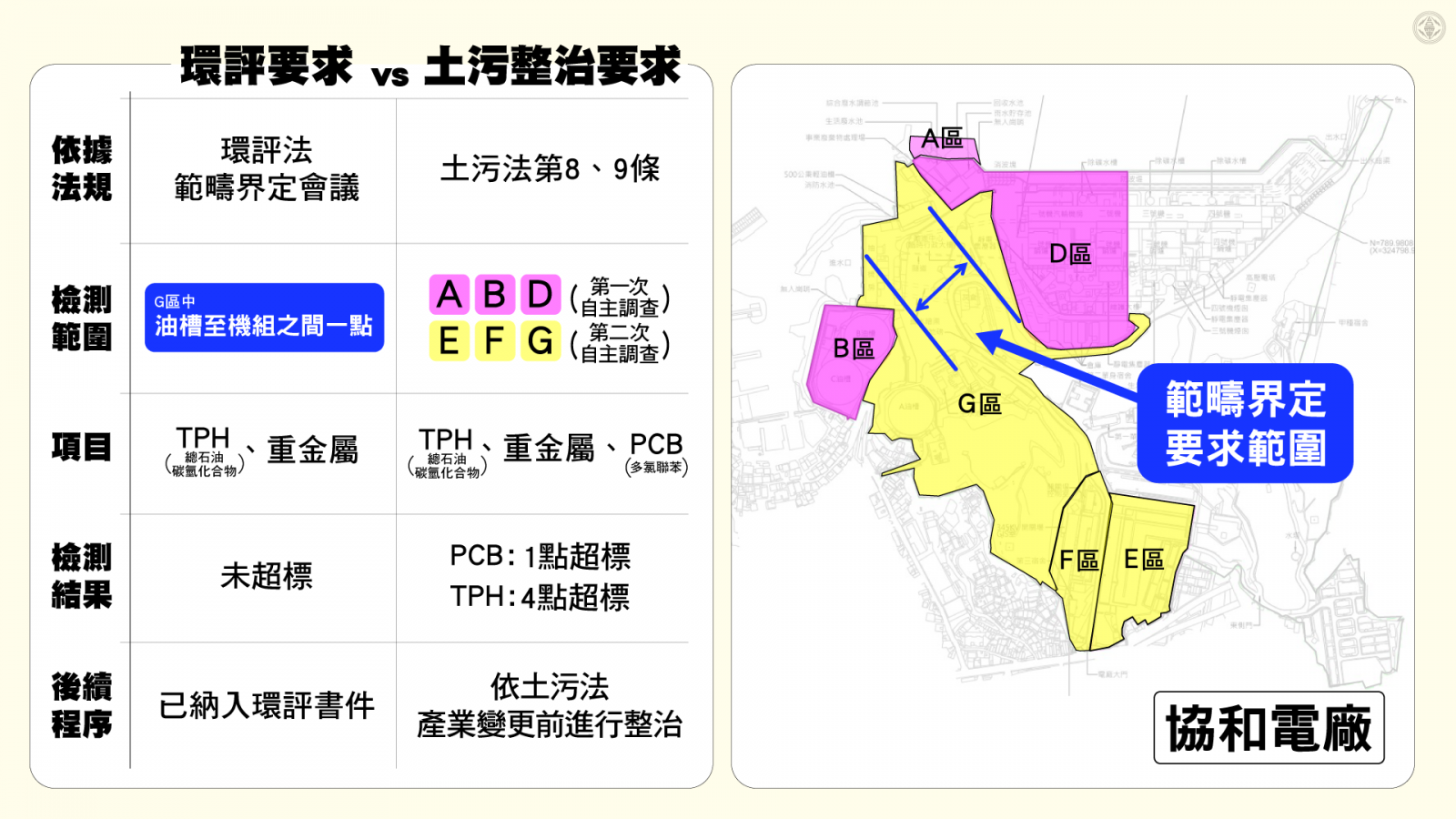

最終現場17名環評委員以共識決,建議本案補正後通過,3點附加決議包括要求台電應將2019年至今的土壤與地下水自主調查報告資料,納入開發案定稿附錄,以及增加土壤及地下水監測計畫地點、項目及頻率,後續也應積極依照土壤及水污染防治法辦理。
協和改建攸關區域電網平衡,地熱暫難填補用電缺口

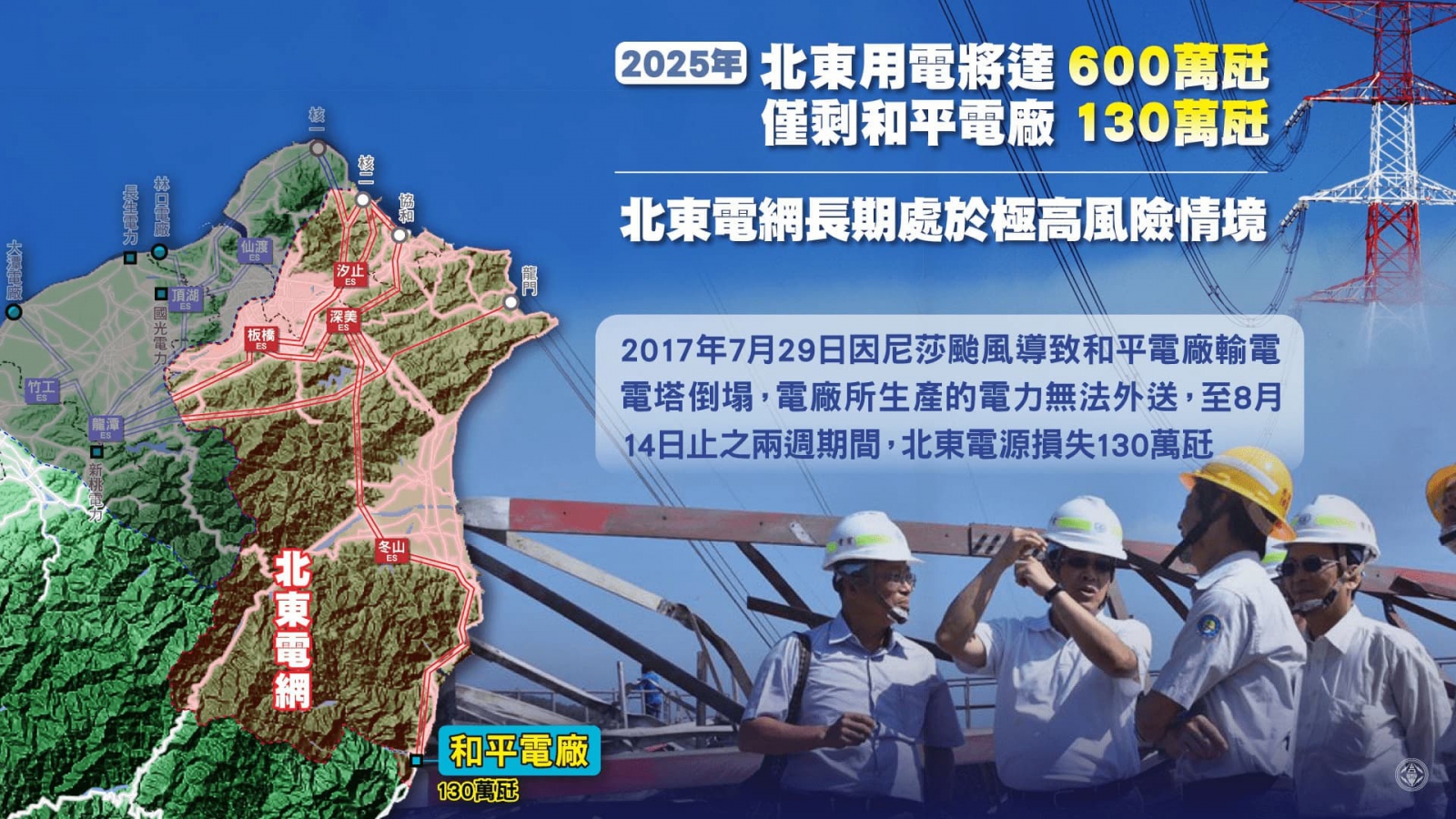

基隆協和電廠自1977年開始運轉,共有4部燃油發電機組,總裝置容量為200萬瓩,40年後1、2號機組2019年除役,原訂3、4號機組在去年底除役,台電資料指出,未來協和除役後,北東電網只剩和平電廠130萬瓩。
